屋内照明設備・屋外電気設備・受変電設備・発電設備の新設、改修、修理はお任せください

受変電設備

MANAGEMENT

電気設備の管理

WORK:キュ-ビクルの更新

工事概要 8階建て工場の屋上に設置してある4面体のキュ-ビクルの交換工事
受注額 \14,064,600.-(込)

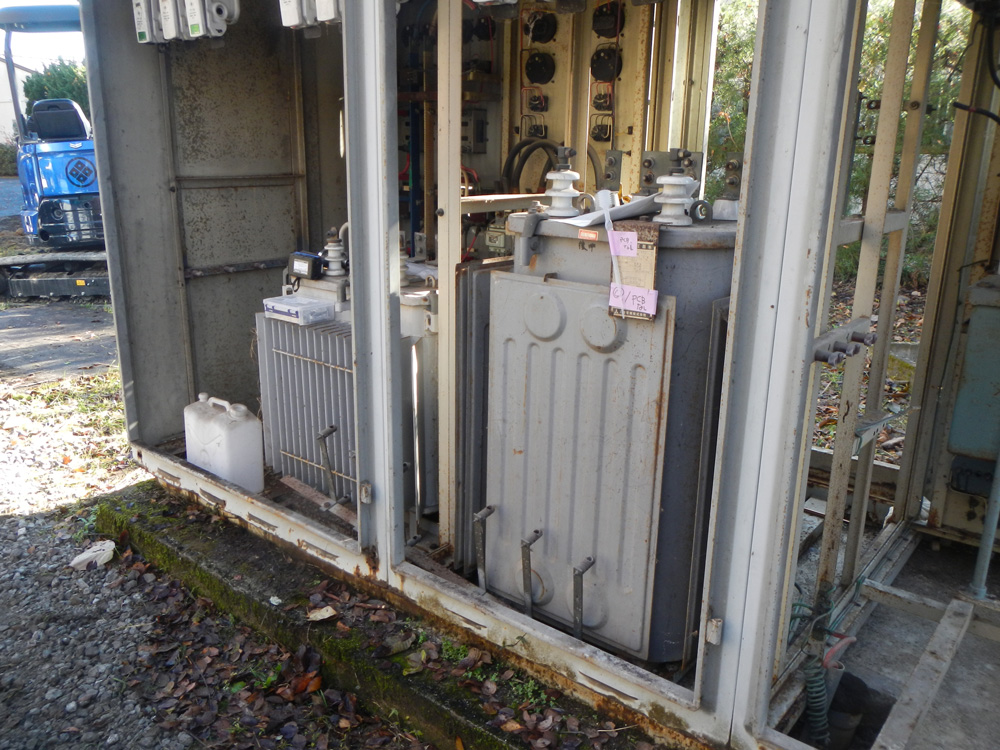

使用材料 キュ-ビクル 電灯300KVA×2 動力300KVA×1 4面体
揚重車 120tラフタ-クレ-ン こんなデカいのクレ-ン初めて見ました。
工事日程 1日目 1.既存キュ-ビクルの低圧側配線のブレ-カ-からの切離し

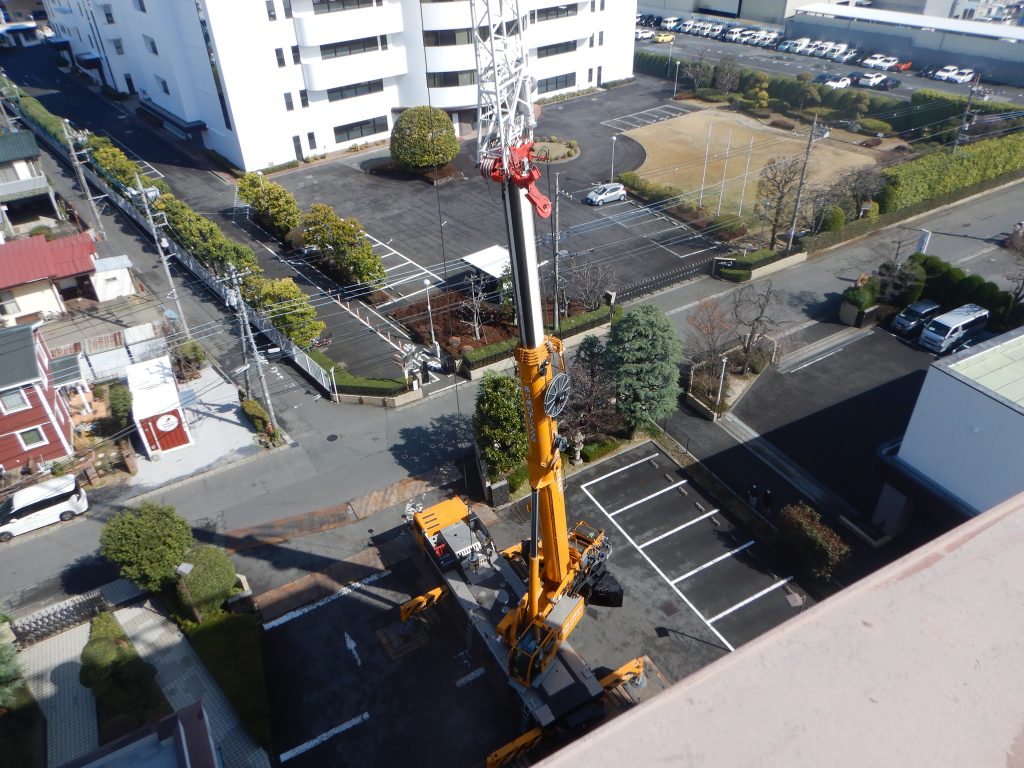

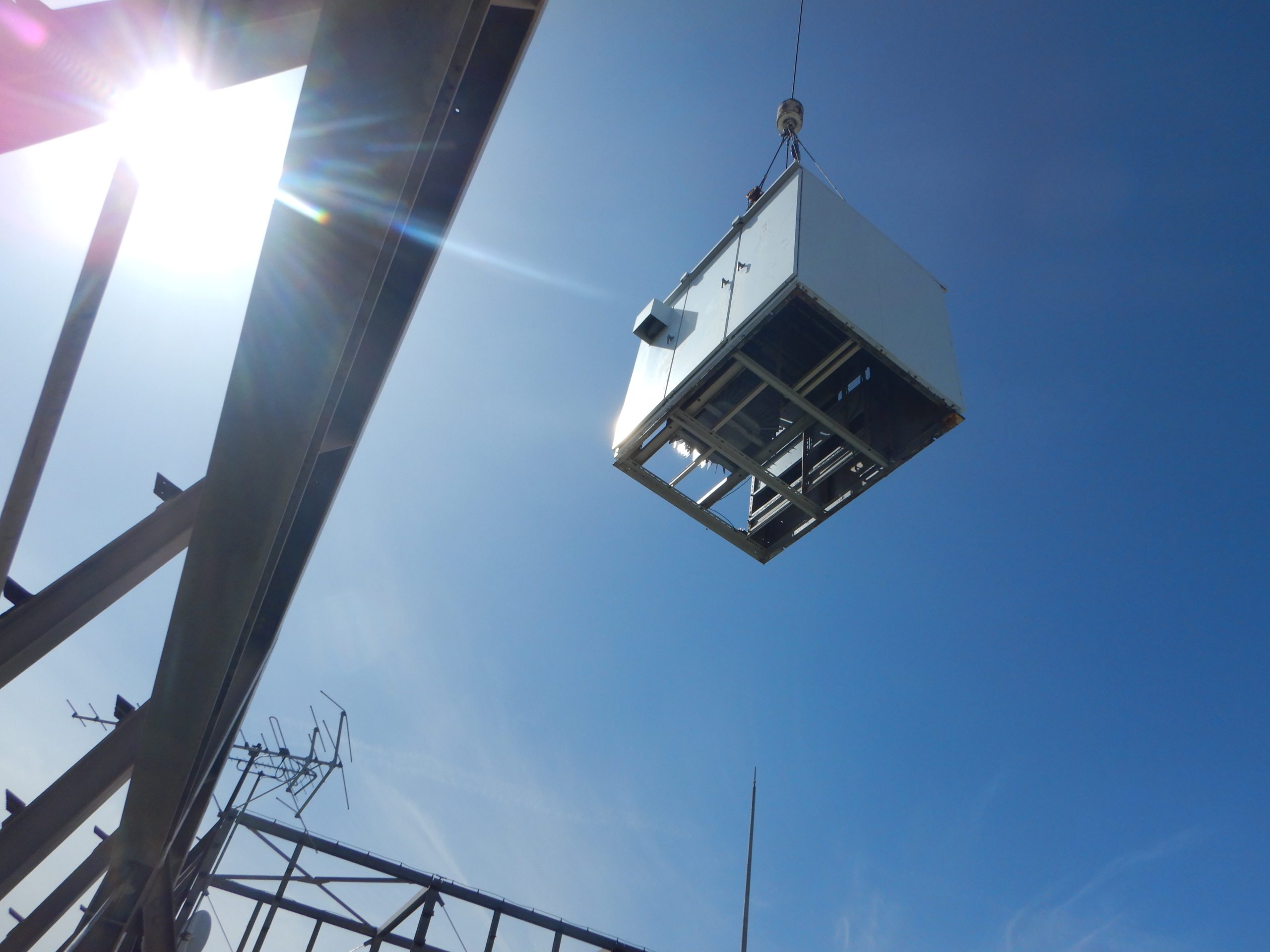

    2.既存キュ-ビクル搬出撤去

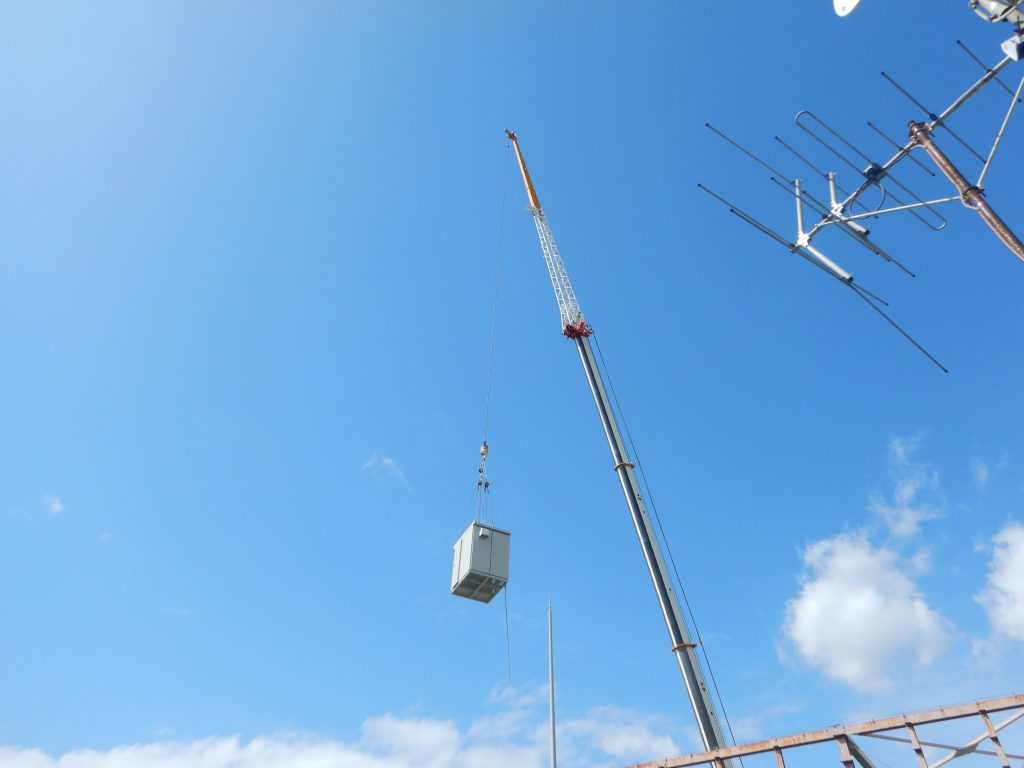

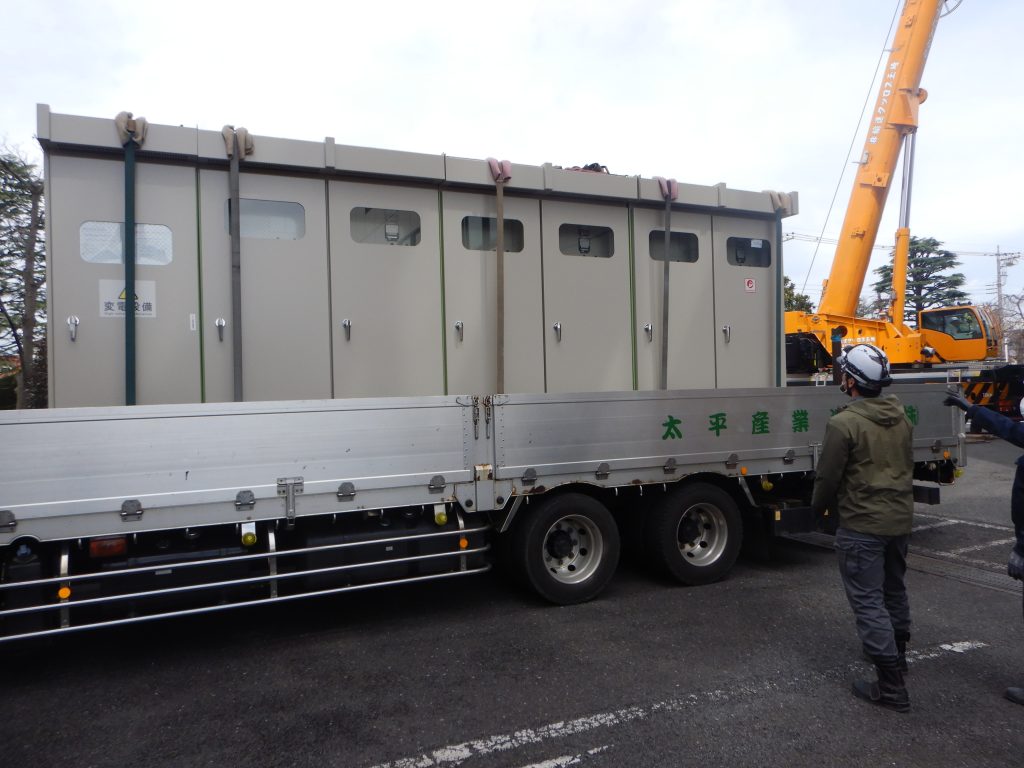

    3.新規キュ-ビクル搬入据付

2日目 1.新規キュ-ビクルの絶縁耐力試験(安全に電気が使用出来る事の確認)
    2.新規キュ-ビクルの低圧側配線をブレ-カ-へ接続

WORK:キュ-ビクルの移動及び更新

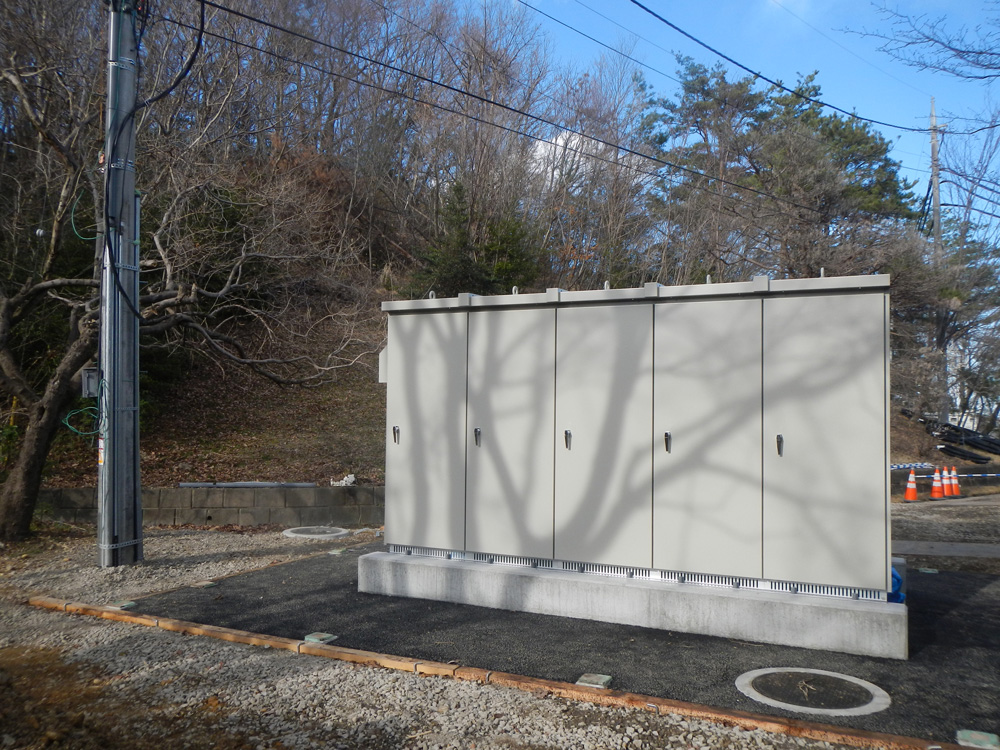

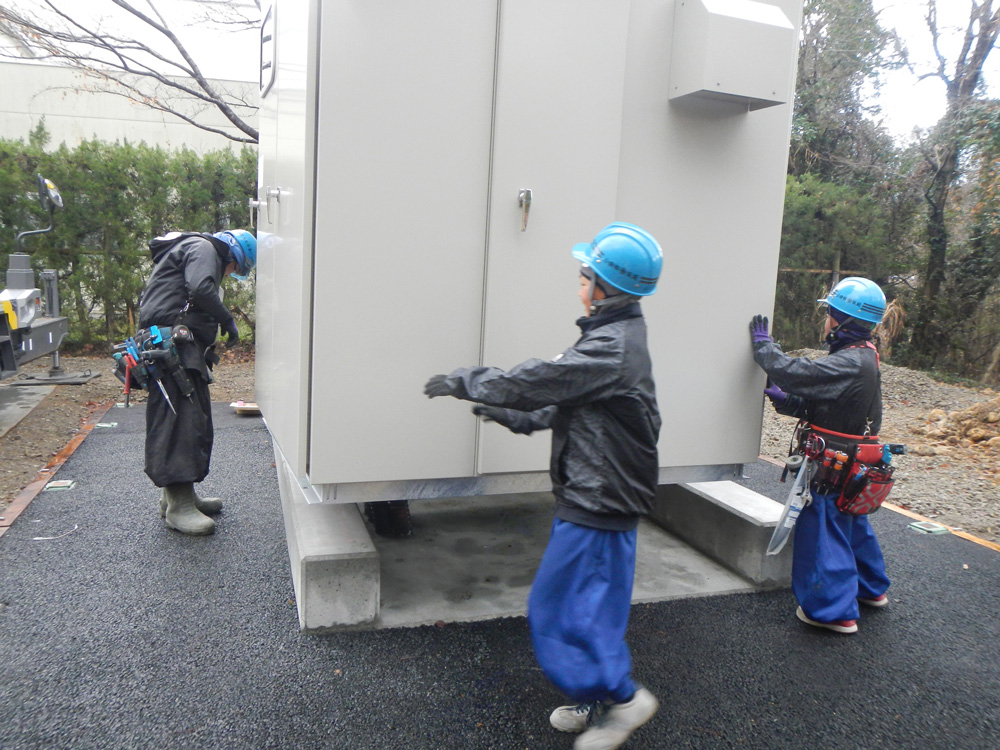

工事概要 未使用の残置QP2面体を撤去し そこへ新規5面体のQPを設置します。

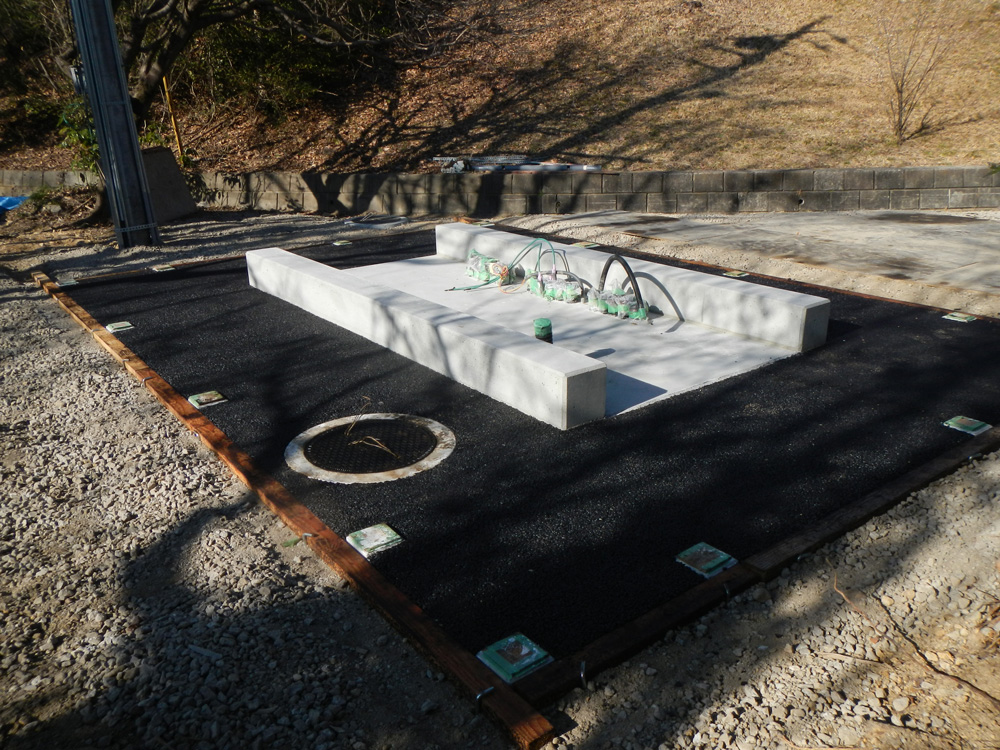

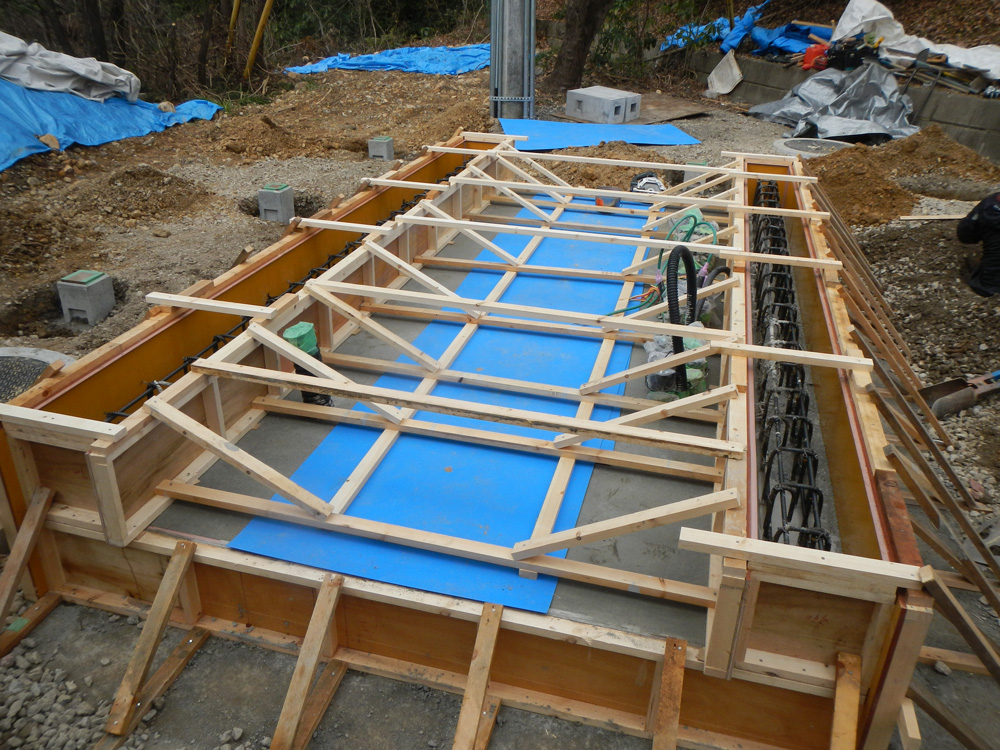

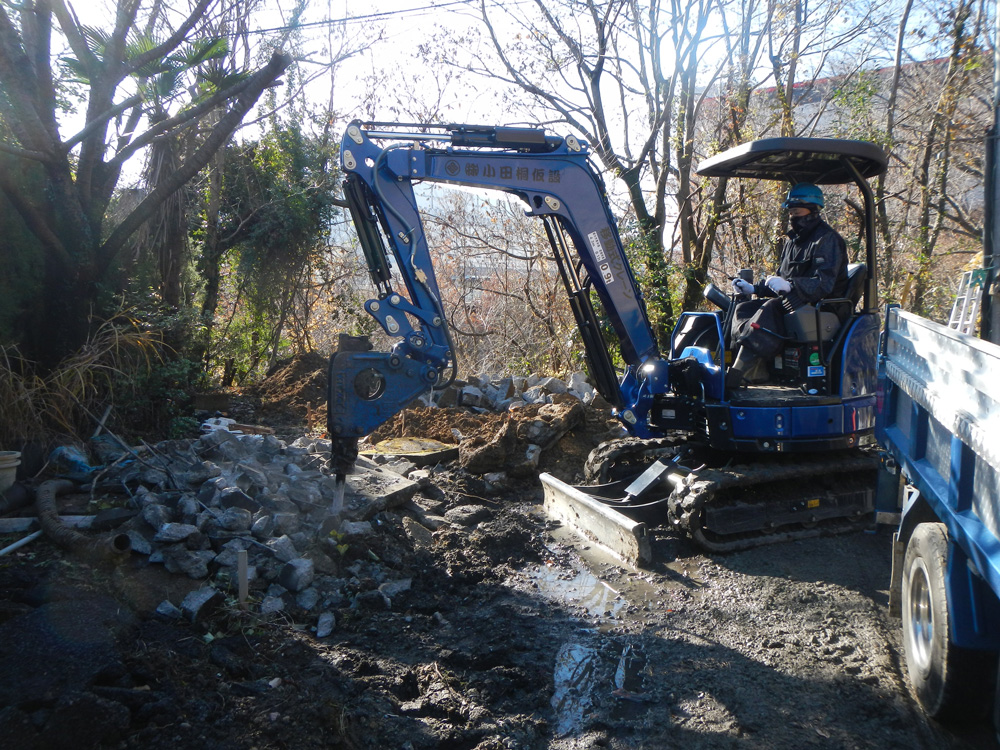

既存使用中のQP5面体は撤去しそこを駐車場とします。又、低圧幹線がコンクリ-ト柱にて架空配線で敷設されていたものを全て地中埋設とし見栄えを良くしました。
受注額 約\35,000,000.-(込)
使用材料 PAS キュ-ビクル 電灯100KVA×2 動力300KVA×1 5面体
  高圧ケ-ブル 低圧ケ-ブル各種 ハンドホ-ル各種 エフレックス各種 その他
工期 2019年11月~2020年4月
